Ход работы. Июнь

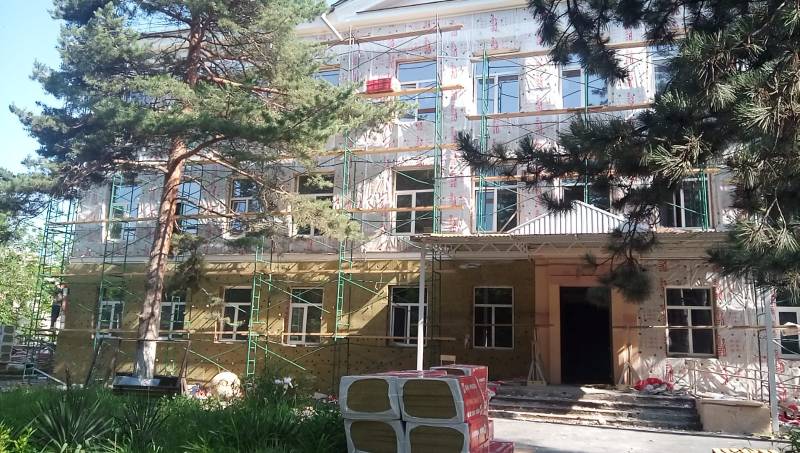

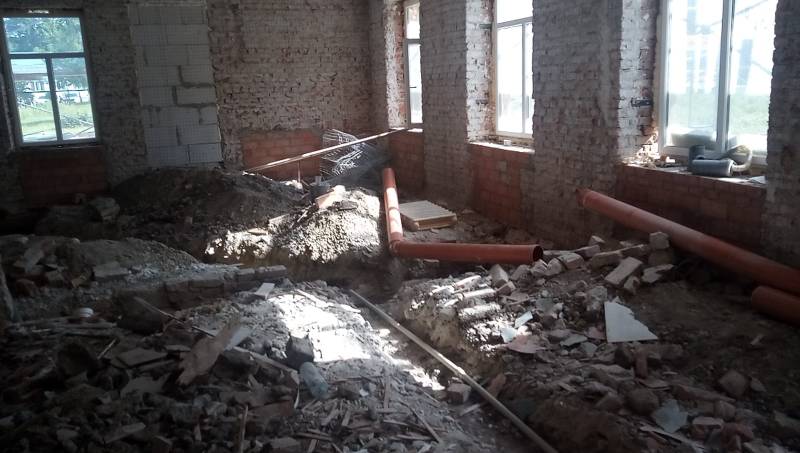

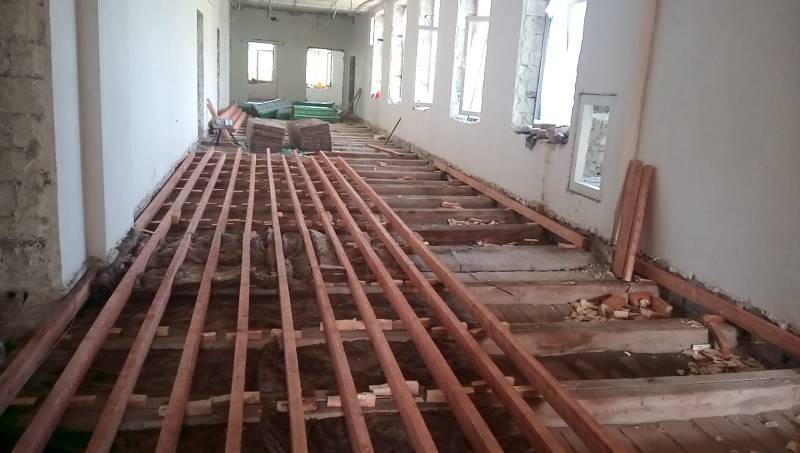

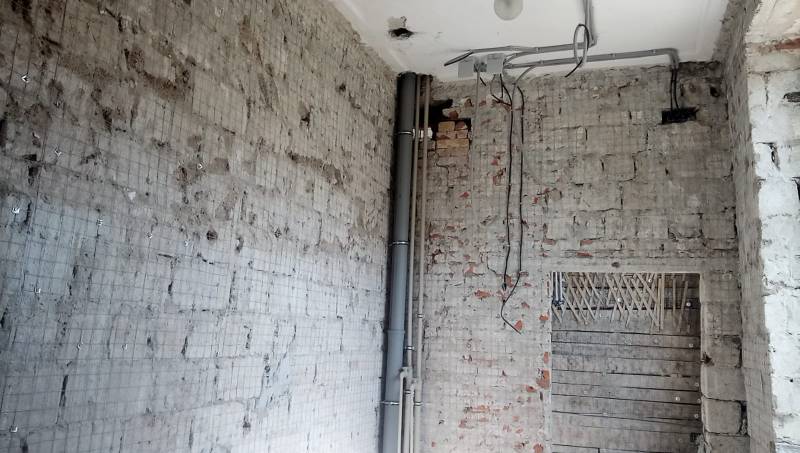

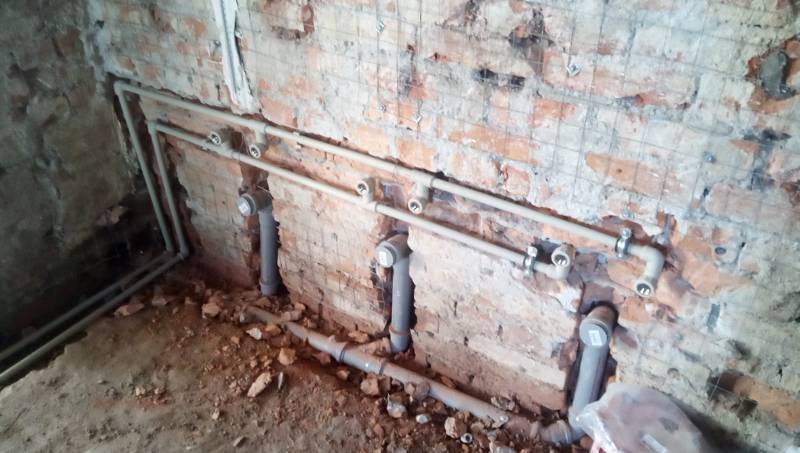

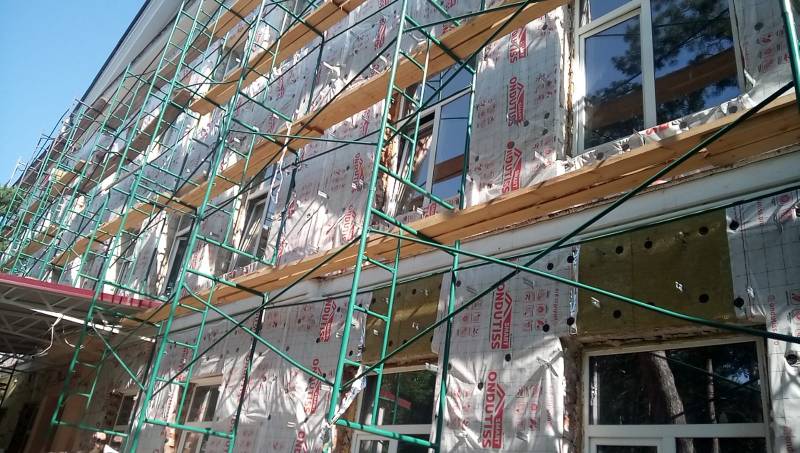

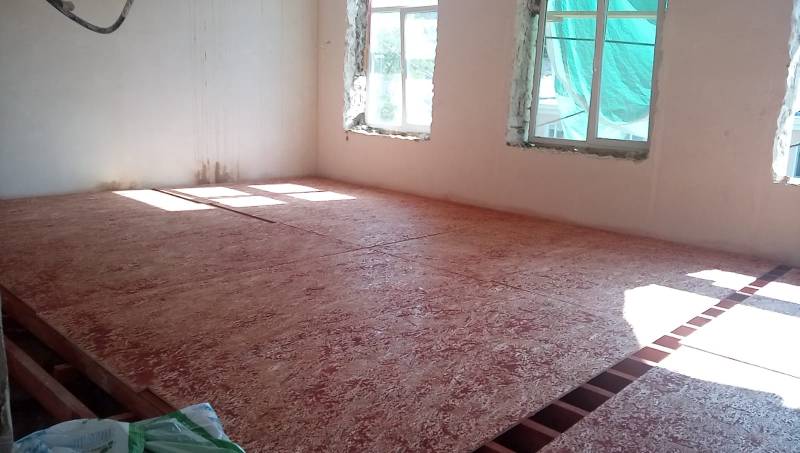

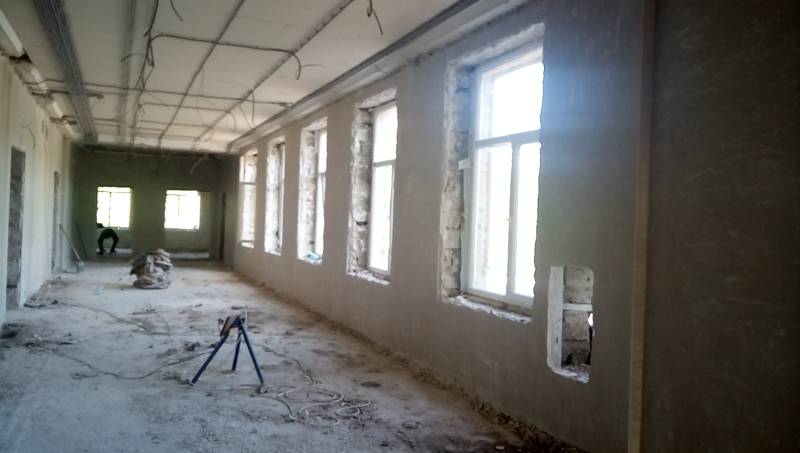

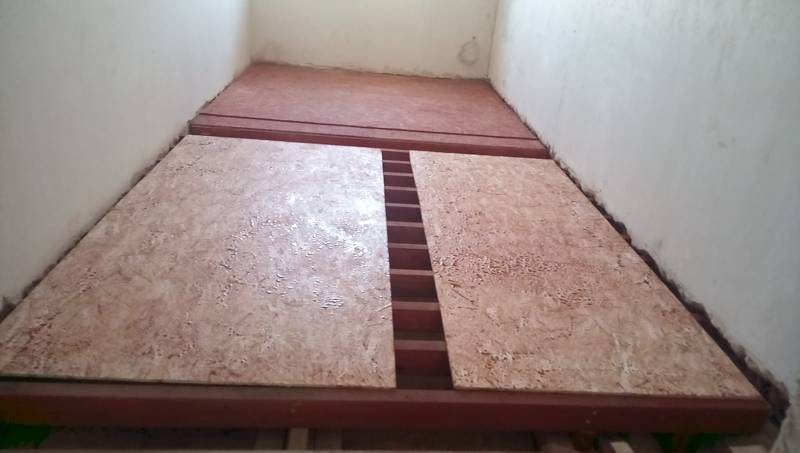

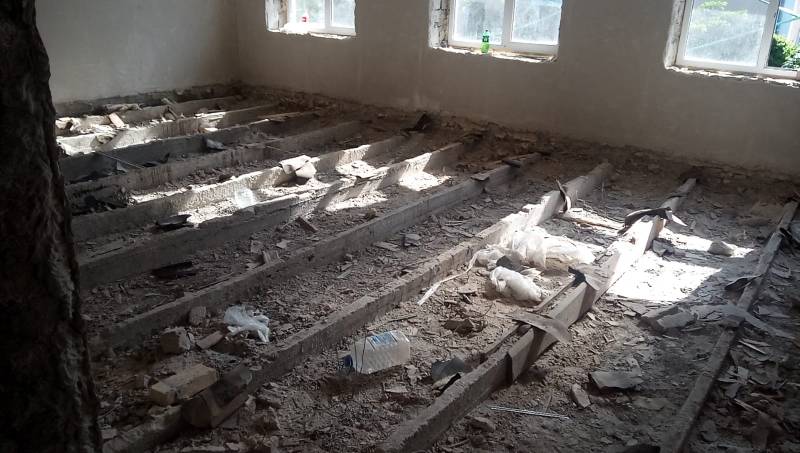

На текущий момент капитальный ремонт школы продолжается согласно установленным срокам. Штукатурные работы приближаются к завершению, осталось обработать несколько кабинетов на первом этаже и часть коридора. Одновременно на втором и третьем этажах ведется монтаж обрешетки для будущих полов с параллельной укладкой утеплителя. По инженерным коммуникациям выполнена прокладка труб водоснабжения и канализации согласно проектной документации на 80 процентов.
